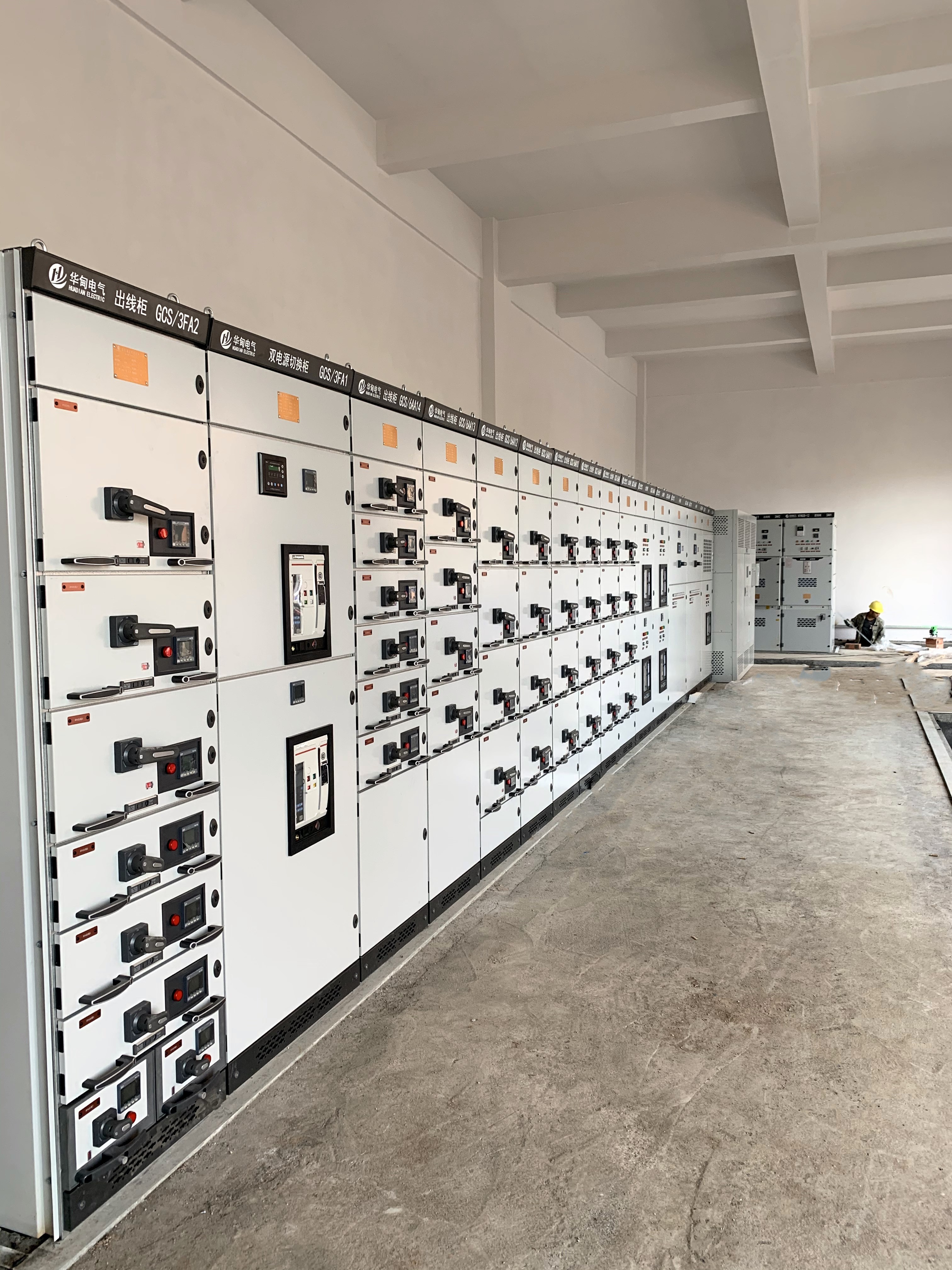

设备安装完成(赵银川)
4月28日,,,,,由问鼎国际集团负责建设的瑞声南宁科技产业园(神冠园区)三期供电工程正式通电。。。。。
瑞声南宁科技产业园(神冠园区)三期供电工程是保证瑞声南宁科技产业园(神冠园区)三期项目顺利正常投产的关键项目,,,,,结合企业用电需求,,,,,项目主要建设内容为配套建设供电容量为15100kVA,,,,,共分布有四个配电房,,,,,开挖埋设电缆管道长度约1500米,,,,,安装变压器7台及配电柜115台。。。。。
2021年1月初,,,,,在接到经开区下达的建设任务后,,,,,问鼎国际集团高度重视,,,,,抽调业务骨干,,,,,指派专人“蹲点”服务,,,,,积极与经开区财政局、建设发展局等部门通力合作,,,,,主动与瑞声公司、供电部门多次沟通协商,,,,,力求设计方案及所选用的电力品牌满足企业生产需求。。。。。经多方努力,,,,,项目于2021年2月底进场施工,,,,,施工期间,,,,,问鼎国际集团提前谋划,,,,,精心组织,,,,,一是紧抓现场土建部分施工,,,,,科学合理制定施工方案,,,,,倒排工期,,,,,要求施工单位加大人力、物力、财力投入,,,,,在确保质量安全情况下,,,,,管线开挖过程中多个工种交叉作业,,,,,加班加点赶工期,,,,,以“每日有日报、每周见周报”的小步快跑前进方式,,,,,切实解决项目推进过程中遇到的问题。。。。。二是紧抓设备生产及安装情况。。。。。派专人协助施工单位订货,,,,,协调供货商及生产单位优先排产供货,,,,,深入设备生产产线了解产品生产进度,,,,,及时与厂家沟通,,,,,加大人员调配和保障设备生产安装人员,,,,,确保设备顺利送达现场并完成安装。。。。。三是紧抓供电接入手续办理。。。。。指导施工单位办理接电手续,,,,,积极协调江南供电分局,,,,,取得供电部门支持并开辟“绿色通道”,,,,,确保设备完成安装后顺利办理供电接入手续。。。。。整个工程实施,,,,,仅用了不到60天时间完成设计、施工、安装、调试等系列工作,,,,,此次正式通电获得经开区管委会和企业的高度赞许。。。。。
此工程的正式通电,,,,,有效解决了瑞声公司(神冠园区)三期项目永久用电需求,,,,,为项目早日投产划下浓墨重彩的一笔,,,,,同时也对经开区落实自治区强首府战略,,,,,打造千亿产业园有着十分重要的意义。。。。。
(科巨公司 莫国酬/文)
