年终岁尾,,,,,,正是盘点一年工作完成情况和冲刺年度工作目标的关键期。。。。。。。。作为经开区城市基础设施建设的主力军,,,,,,问鼎国际集团正在抢抓年底项目建设的黄金期,,,,,,下面就让我们到吴圩空港经济区两条重要市政道路建设现。。。。。。。。,,,,看看问鼎国际集团“筑路先锋队”是如何开展项目攻坚的吧。。。。。。。。
多管齐下,,,,,,各个击破,,,,,,扫清道路建设上的“拦路虎”
征地拆迁、管线迁移历来都是市政项目的老大难问题,也是横亘在吴圩镇7号路快速铺设上的“拦路虎”。。。。。。。。在1.4公里的道路范围内分别分布有一条800米的国防光缆,,,,,,一条380米的大塘溪排水明渠,,,,,,一条机场110KV高压线,,,,,,一条国道,,,,,,两块黄花梨地等等,,,,,,开工伊始,,,,,,征地拆迁、管线迁移等困难大大阻碍了项目快速推进。。。。。。。。

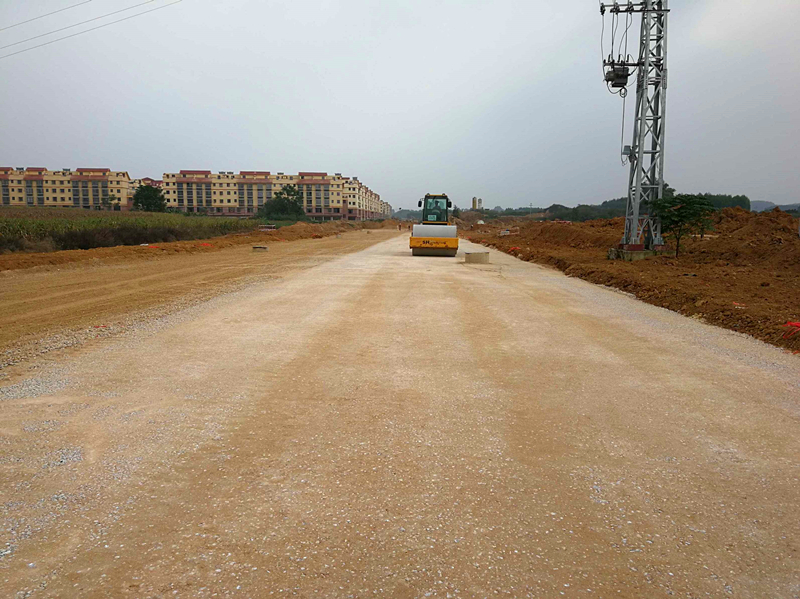

办法总比困难多,,,,,,问鼎国际集团下属科巨公司秉承“打蛇打七寸”的工作方针,,,,,,狠抓关键,,,,,,在管委会及集团公司领导下,,,,,,采取多管齐下、各个击破、先易后难的方法,,,,,,主动拜访国防光缆所属部队,,,,,,耐心细致摆事实、讲道理,,,,,,赢得对方大力配合;;;;;;;积极对接征地公司逐户解读政策、做通农民思想工作;;;;;;;同时,,,,,,组织施工单位“见缝插针”地开展施工,,,,,,地交到哪里机械设备就插入到哪里,,,,,,以施工来推进征地拆迁工作。。。。。。。。经过五个月的不懈努力,,,,,,7号路上的国防光缆与排水明渠全部完成迁改,,,,,,为7号路的铺设扫清障碍。。。。。。。。目前,,,,,,该项目已完成80%雨污水管铺设,,,,,,750米路床整形。。。。。。。。
据悉,,,,,,吴圩镇 7 号路是经开区2017年城建计划重点项目,,,,,,项目于 2017 年 5 月底开工建设,,,,,,预计 2018 年 5 月竣工通车。。。。。。。。
群策群力,,,,,,攻坚克难,,,,,,紧盯项目节点不放松
桥梁工程是吴圩镇14号路的控制性工程,,,,,,桥梁的完工时间决定了整个项目交付使用的时间。。。。。。。。该桥全长43.6米,,,,,,桥宽40.25米,,,,,,构墩、台均采用钻孔灌注摩擦基。。。。。。。。,,,,桩径1.3米,,,,,,绝大部分桩长均超过28米,,,,,,但桥梁上空有产权为吴圩机场集团的35kv高压线距地只有17米,,,,,,桥梁桩基础施工时钻机钻孔及钢筋笼吊装时对施工人员、机械及高压线存在的较大安全风险。。。。。。。。因该线路产权较为特殊,,,,,,迁改难度大,,,,,,又不能多次停电。。。。。。。。导致项目迟迟未能取得实质性进展。。。。。。。。
攻克难关,,,,,,保质保量完成各项工程,,,,,,是使命所赋、职责所在。。。。。。。。问鼎国际集团副总经理黄克、邓继慧多次到项目现场召开现场会,,,,,,为如何推进桥梁桩基施工出谋划策。。。。。。。。浚?????凭薰径啻巫橹倏谓ǖノ换嵋椋,,,,讨论钢筋笼搭接的施工方案。。。。。。。。经参建单位的共同努力,,,,,,第一根桩终于在9月25日完成浇筑。。。。。。。。在接下来的一个半月时间里,,,,,,科巨公司不断完善工程计划性管理,,,,,,紧抓节点工期计划,,,,,,通过事先设定节点目标,,,,,,过程动态调整,,,,,,保证桩基按照进度计划稳步推进。。。。。。。。为了实现项目建设目标节点,,,,,,要求施工单位配置足够的人员、钻机,,,,,,同时监理单位做好日常浚?????记冢,,,,每天督察项目投入的工、料、机,,,,,,并做好相关配合服务工作。。。。。。。。全桥总工44根桩,,,,,,经过一个半月时间全力攻坚最终按时完工。。。。。。。。进一步确保项目早日投入使用。。。。。。。。
据了解,,,,,,吴圩镇14号路是配套吴圩空港消防站与新港家园的主要市政道路,,,,,,是吴圩空港消防站的重要出入口,,,,,,工程路线总长614米,,,,,,红线宽30米。。。。。。。。项目总投资5500千万,,,,,,其中建安费2377万元。。。。。。。。
吴圩镇7号路、14号路工程攻坚克难的事迹,,,,,,只是问鼎国际集团广阔建设画卷上一个缩影,,,,,,在问鼎国际集团星罗棋布的建设工地上,,,,,,这样的事例不胜枚举。。。。。。。。让我们拭目以待,,,,,,问鼎国际集团在经开区党工委、管委会的坚强领导下,,,,,,谱写出更加辉煌的项目建设新篇章。。。。。。。。ㄇ毓鸪 陆予欣/文、秦桂畅/图)
